Rotonde Geesterweg-Prinses Beatrixlaan
Op de kruising Geesterweg-Prinses Beatrixlaan komt een rotonde. Dit is een druk verkeerspunt in Uitgeest. Met de aanleg van een rotonde verbeteren we de verkeersveiligheid, vooral voor fietsers en voetgangers.
Globale planning
De werkzaamheden vinden plaats van juli tot half december 2026.

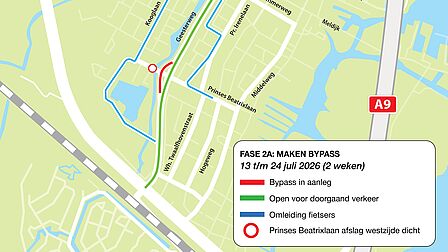

- Van 13 juli t/m 24 juli (bouwvak) leggen we een bypass aan en passen we de tijdelijke verkeerssituatie aan. Verkeer kan dan tijdens de bouw zoveel mogelijk blijven doorrijden.

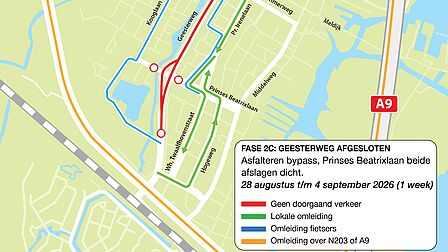

- Van 17 augustus t/m 4 september is de Geesterweg afgesloten voor de aanleg van rioleringsbuizen onder de weg en het asfalteren van de aansluiting op de bypass.

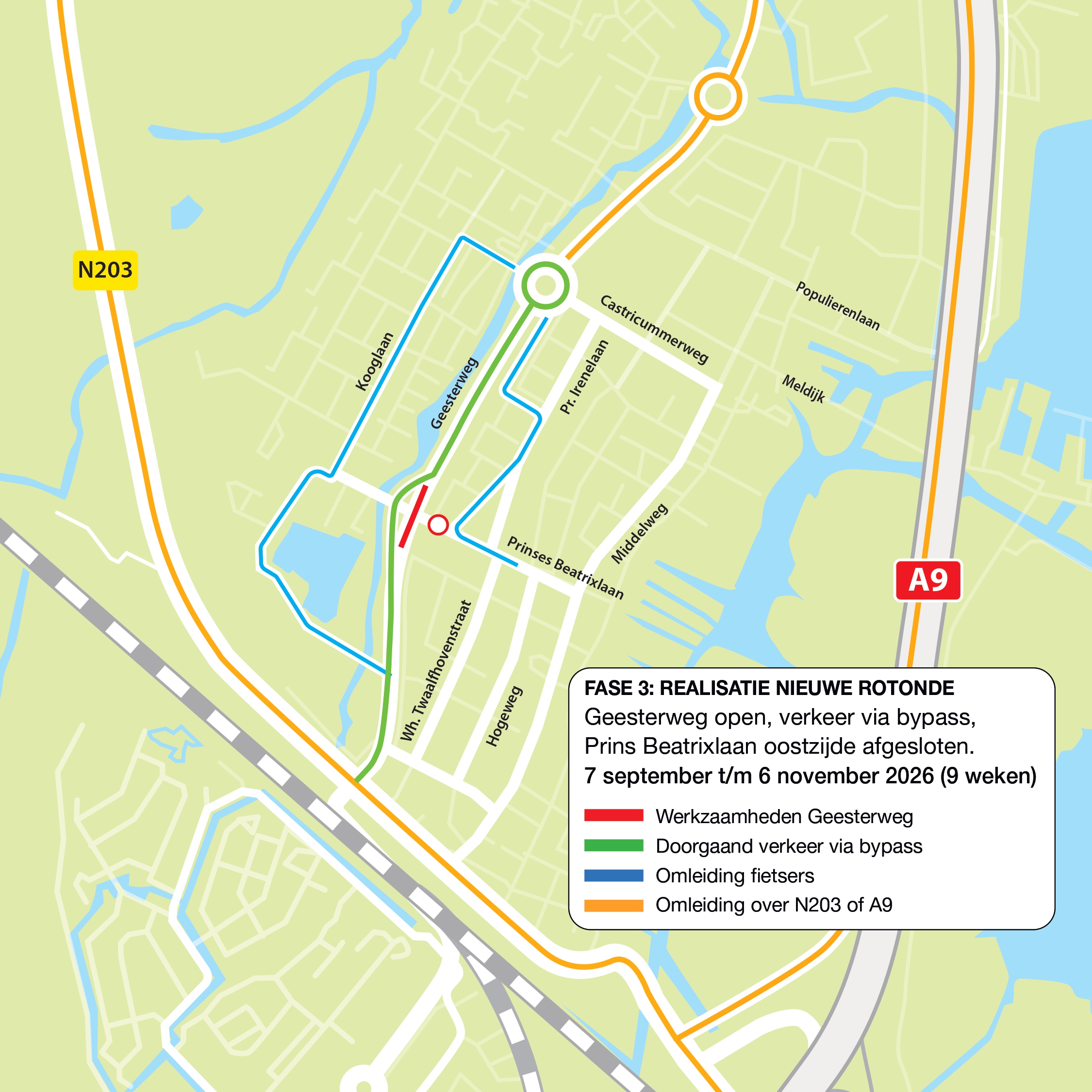

- Vanaf 7 september rijdt het verkeer over de bypass en start aannemer KWS met de aanleg van de nieuwe rotonde. Deze werkzaamheden duren naar verwachting ongeveer 9 weken.

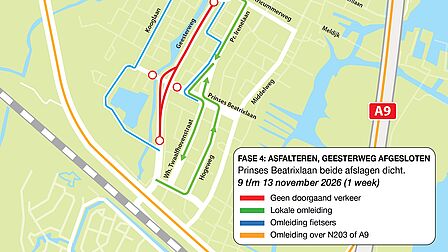

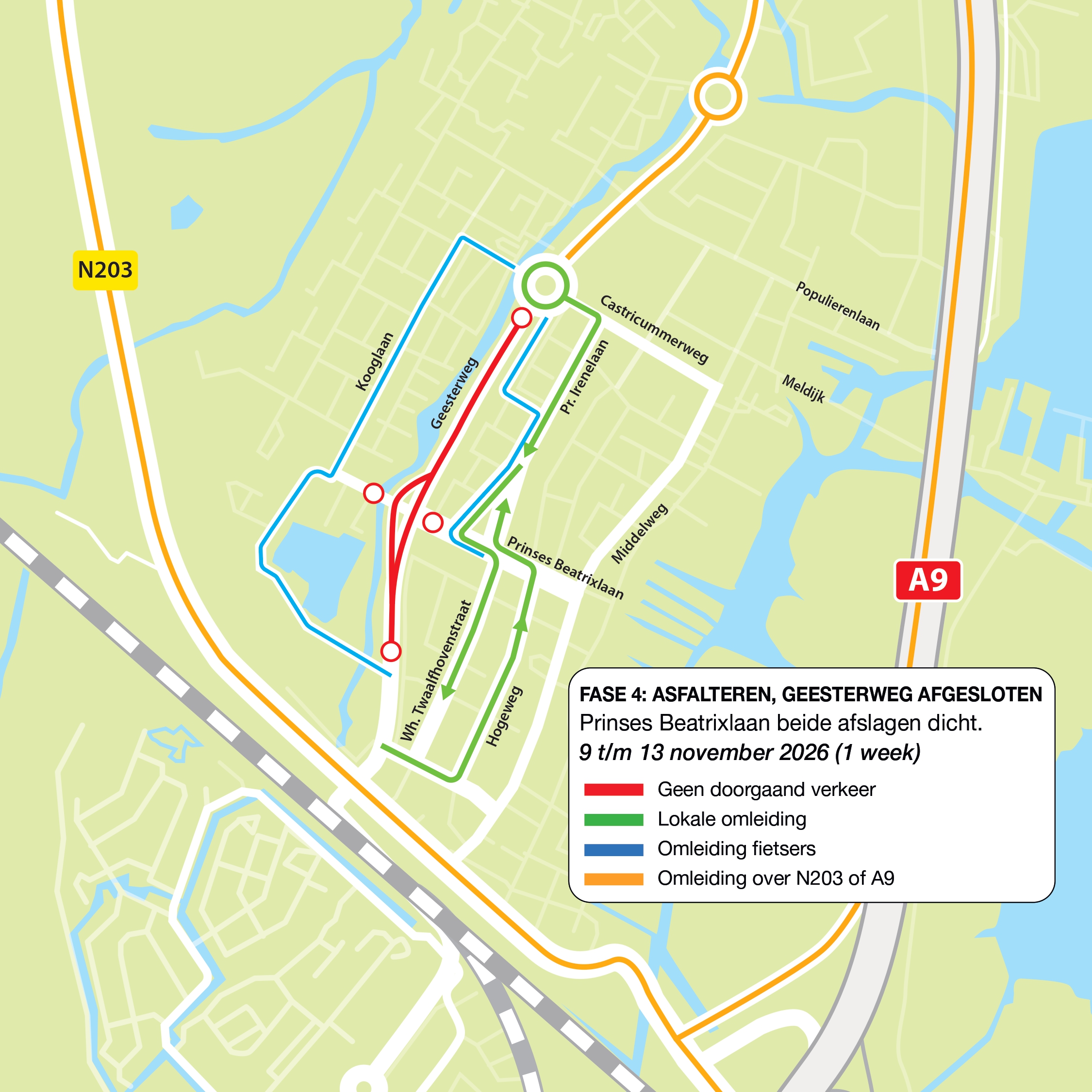

- Van 9 t/m 13 november is de Geesterweg volledig afgesloten voor werkzaamheden aan de definitieve rijbaan.

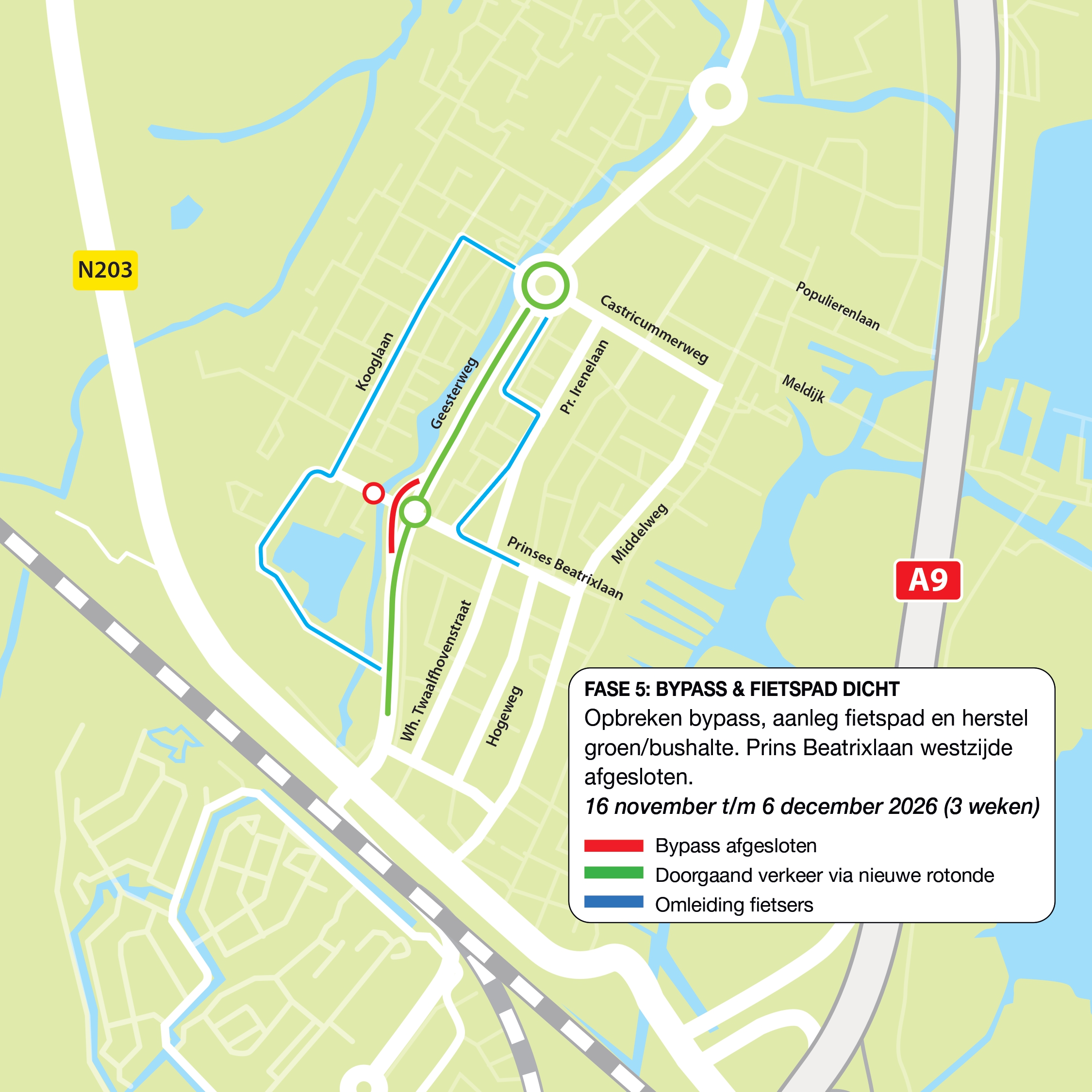

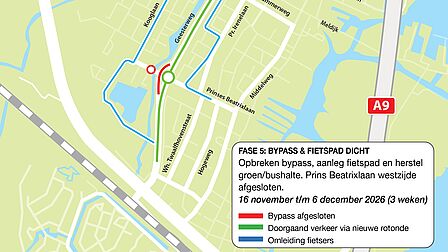

- Vanaf half november tot half december ronden we het project af. In deze periode verwijderen we de bypass, ronden we het fietspad af, herstellen we het groen en richten we de omgeving definitief in.
Omleidingen per fase

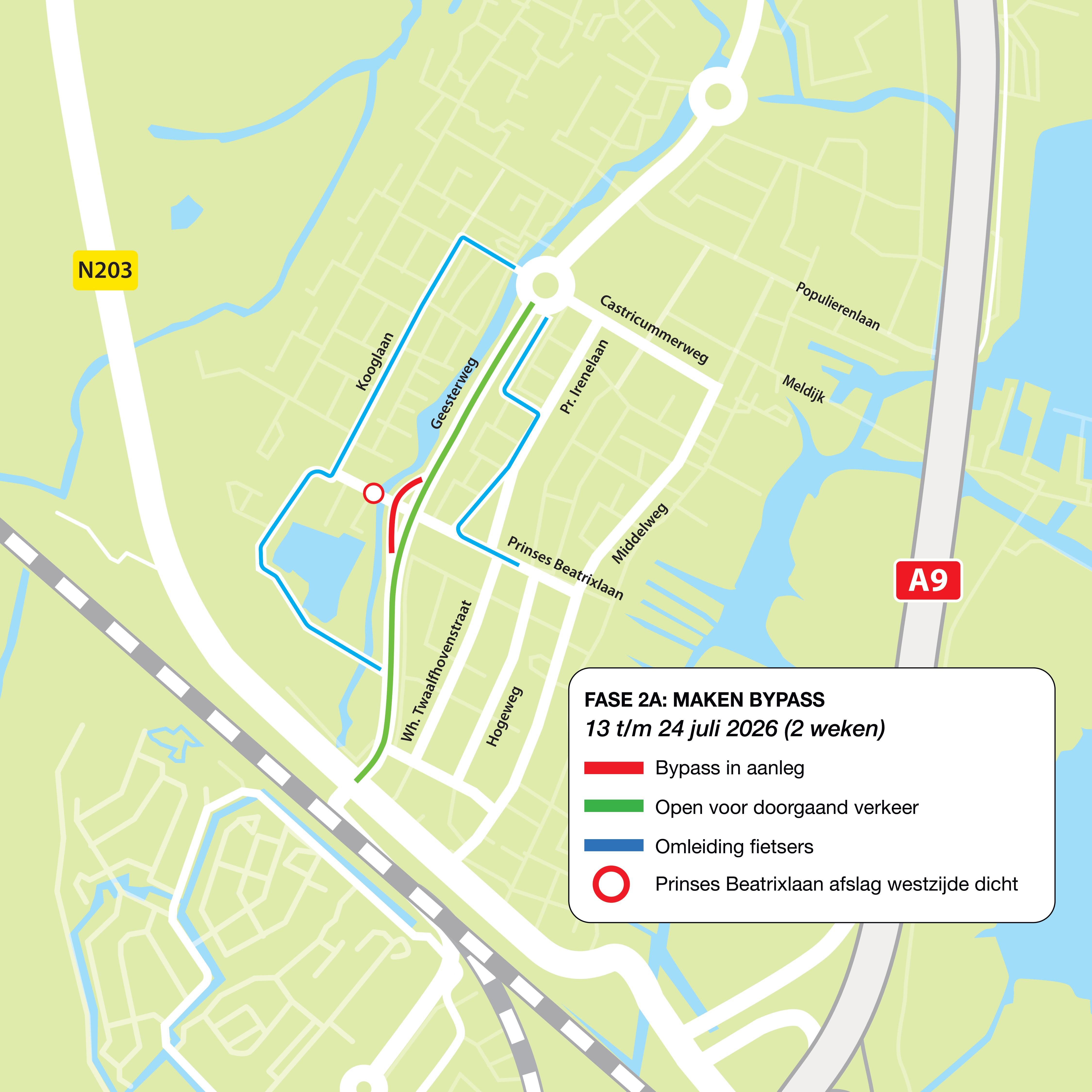

Fase 2a - bypass maken

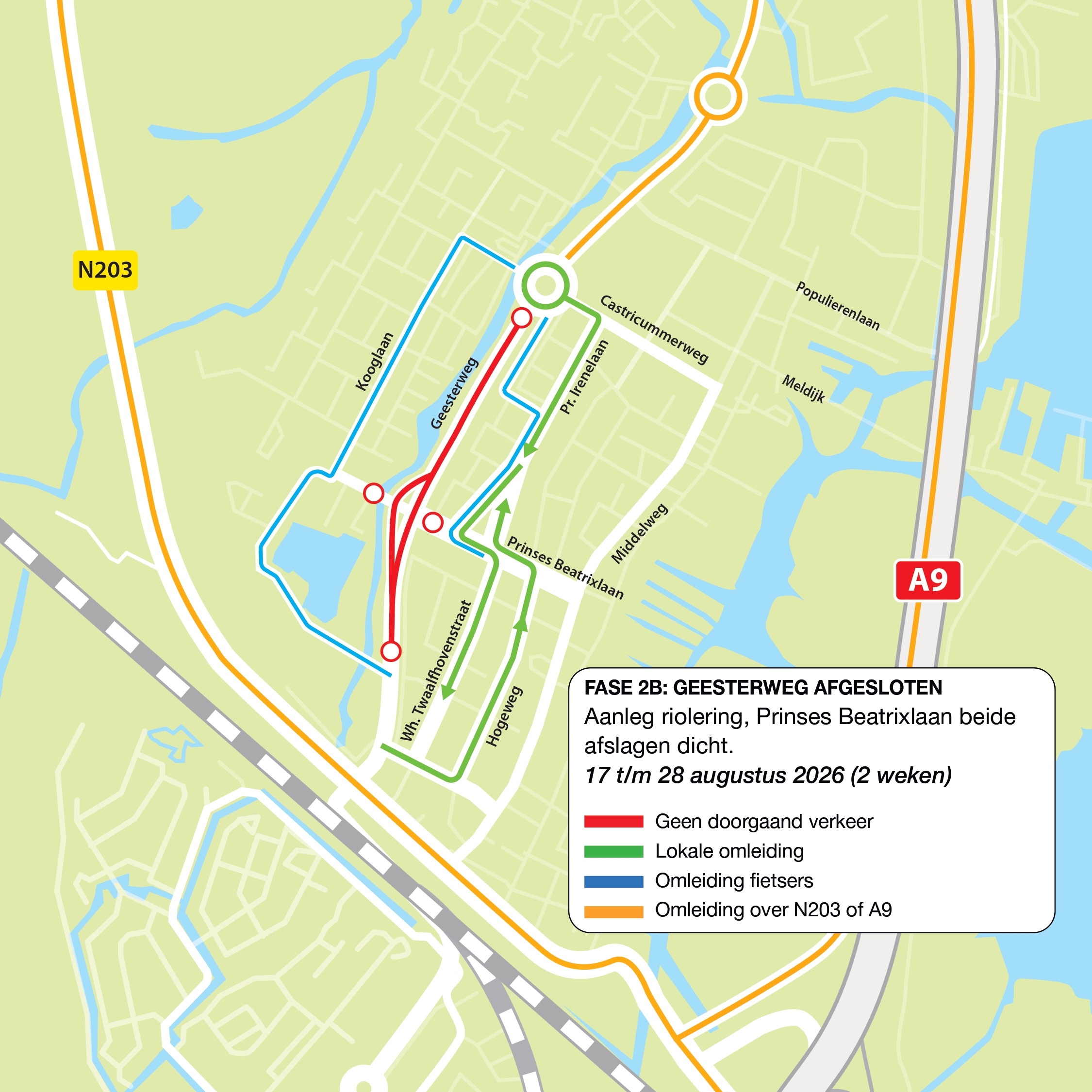

Fase 2b - aanleg riolering

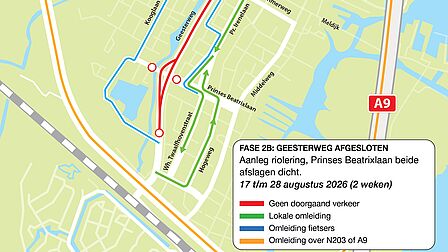

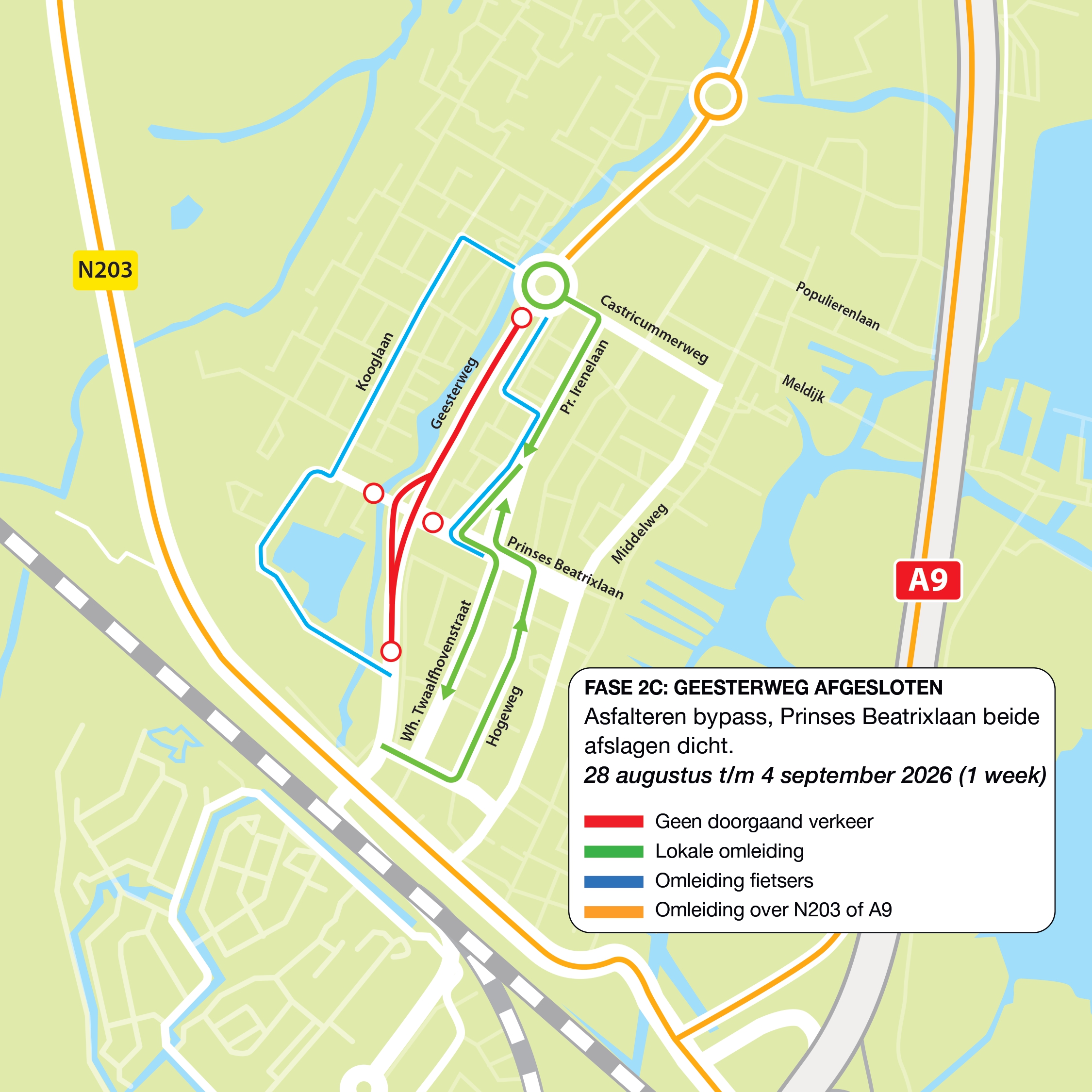

Fase 2c - asfalteren bypass

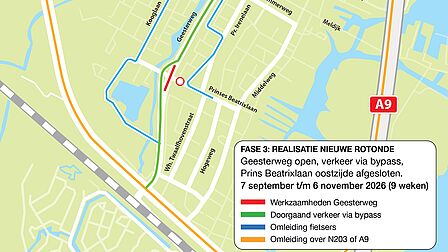

Fase 3 - realisatie nieuwe rotonde

Fase 4 - asfalteren

Fase 5 - opbreken bypass, aanleg fietspad en herstel groen/bushalte

Participatie
- 26 november 2025 - inloopbijeenkomst over ontwerp
De gemeente, KWS en ingenieursbureau Civilink hebben het ontwerp voor de rotonde voorgelegd en toegelicht. - 22 juni 2026 - inloopavond over uitvoering werkzaamheden
Tijdens deze bijeenkomst hebben de gemeente en KWS de uitvoering van het project, de planning en de bereikbaarheid/omleidingen tijdens de werkzaamheden toegelicht.
Meer informatie
Meer informatie en updates zijn te vinden in de BouwApp(Verwijst naar een externe website).
